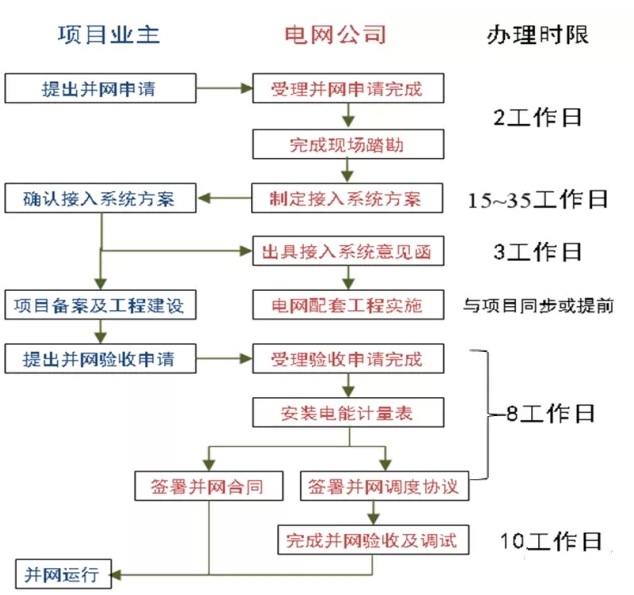

分布式光伏并網流程及時間

2015-02-02 14:17:10 砥礪網
        做分布式光伏項目,并網流程是最關鍵的環節之一。從提交申請到并網到底需要多長時間?

對于15~25個工作日的具體規定:

1)制定接入系統方案:

分布式光伏發電單點并網項目10個工作日,多點并網項目20個工作日;

2)出具接入系統方案評審意見:

地市公司營銷部(客戶服務中心)負責組織相關部門審定380/220伏分布式電源接入系統方案,并出具評審意見。工作時限:5個工作日。

地市公司發展部負責組織相關部門審定35千伏、10千伏接入項目(對于多點并網項目,按并網點最高電壓等級確定)接入系統方案,出具評審意見、接入電網意見函并轉入地市公司營銷部(客戶服務中心)。工作時限:5個工作日。

3)審查項目設計文件

10kV及以上電壓等級并網項目,需審查客戶的設計文件并出具評審意見,工作時限:10個工作日;

220V/380V則不需要此項工作。
